في أواخر الأسبوع الماضي ، وصل أكبر وأطول خط أنابيب في النرويج إلى حقل يوهان سفيردروب في بحر الشمال.

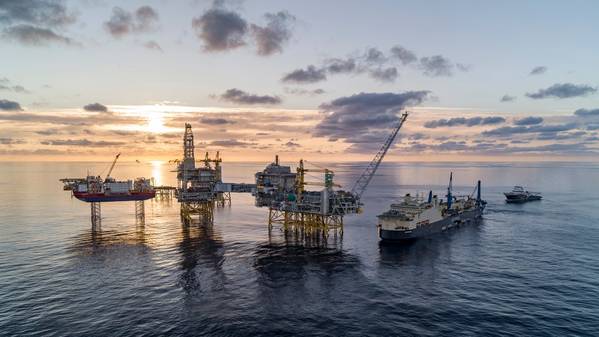

تم تركيب الأنبوب الأخير لما هو الآن أطول وأكبر خط أنابيب نفطي في النرويج بواسطة السفينة سايبيم كاستوروني ، بجوار منصة الرفع في حقل يوهان سفيردروب. يمتد خط الأنابيب البالغ قطره 36 بوصة مسافة 283 كم من محطة مونجستاد للنفط خارج بيرغن إلى الحقل العملاق في بحر الشمال.
"لقد نجحنا مع موردنا سايبم في مد خط أنابيب النفط إلى يوهان سفيردروب دون أي حوادث خطيرة. لقد كانت عملية مهمة ، شملت أكثر من 600 شخص على الأكثر ، والذين قاموا بتلحيم أكثر من 23000 أنبوب لإنشاء ما أصبح الآن أكبر وأطول خط أنابيب نفط في النرويج ”، قال جير بوجانيس ، المسؤول عن البحر ، والطاقة ، وخطوط الأنابيب لليوهان. مشروع سفيردروب.
"يلعب خط أنابيب النفط دوراً مركزياً في المشروع. عندما ينتج حقل يوهان سفيردروب في ذروته ، فإن 660 ألف برميل من النفط تقدر قيمتها بأكثر من 350 مليون كرونة (41 مليون دولار) يومياً ، سوف تتدفق يومياً في مونغستاد.
بدأت شركة سايبم كاستوروني عمليات مد الأنابيب في مونغستاد في أواخر أبريل من هذا العام. بعد ذلك ، تم وضع خط الأنابيب عبر Fensfjord قبل أن تضع السفينة مسارًا لحقل Johan Sverdrup. تم تنفيذ العمليات بجودة عالية ولم تقع أي حوادث خطيرة.
مع تركيب خط أنابيب النفط سايبم كاستورون يستعد الآن للمرحلة التالية - مد خط أنابيب الغاز الذي يبلغ طوله 156 كم والذي يمتد من حقل يوهان سفيردروب إلى خط أنابيب ستاتيببي ، حيث سيتم شحن الغاز من الحقل في النهاية إلى كارسو. ومن المتوقع الانتهاء من عمليات تركيب خطوط الأنابيب خلال الخريف.
عند اكتمال عمليات خط الأنابيب ، ستنتهي حملة تثبيت 2018 Johan Sverdrup. من خلال ثلاث سترات وجانبين وجسر واحد وأكثر من 400 كم من خطوط الأنابيب و 200 كيلومتر من كابلات الكهرباء ، ربما تكون حملة 2018 هي أكثر الحملات إزدحامًا على الإطلاق في مشروع على الجرف القاري النرويجي. وفي عام 2019 ، سيتم وضع آخر جانبين علويين للجسور المتبقية قبل بدء المرحلة الأولى من مشروع جوهان سفيردروب المتوقع في نوفمبر من العام المقبل.
